《洪雅县中心城区配电网专项规划(2018-2030年)》已于2018年11月29日通过了洪雅县城乡规划委员会审查。为进一步增强规划编制的民主性和可行性,根据《中华人民共和国城乡规划法》、《四川省城乡规划条例》、《眉山市城乡规划条例》等相关规定,现将《洪雅县中心城区配电网专项规划(2018-2030年)》进行公示,广泛征求社会各界各部门及公众意见。
一、规划目的
为满足洪雅县城市建设、经济发展和人民生活用电的需要,完善洪雅县城市配电网的规划建设,适应国家电网公司“建设具有中国特色国际领先的能源互联网企业”的发展战略要求,特编制洪雅县城区配电网专项规划,本次规划的目的主要包括:
1、深入解读洪雅县城市发展规划,预测配电网负荷需求,依据《配电网典型供电模式》,选取适合洪雅县城市配电网发展的典型供电模式,构建配电网目标网架及过渡方案;
2、重点规划项目建设时序和规模,排定项目优先顺序,做实规划项目,明确项目建设必要性,落实线路廊道、配电设施用地等问题,建立洪雅县城市配电网规划项目库;
3、利用本次规划的工作契机,与政府规划部门充分沟通协调,将配电网规划纳入城市总体规划中,切实保护好规划线路廊道、配电设施用地,确保规划项目落地,实现洪雅县城市配电网规划与政府规划的深度融合。
二、规划范围
规划范围:为北至规划的遂资眉铁路,西至遂资眉高速公路及止戈镇安宁村叶河坝,南至乐雅高速公路,东至城东电站及祝河坎。远期规划城市建设用地面积为18平方公里。
涉及电压等级:区域内10kV及以上电网。

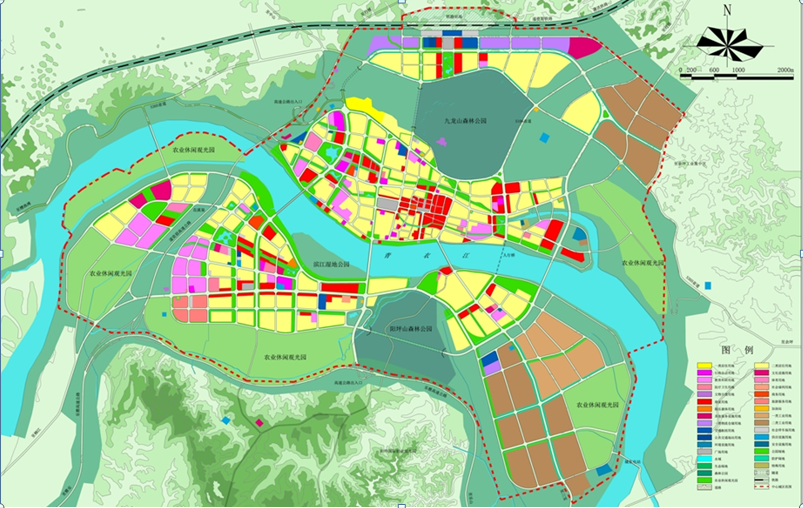

图1-1规划范围示意图(图中标示中心城区的区域)
三、规划期限
规划水平年为2018-2025年。远景年为2030年。提出规划水平年配网目标网架,并在规划期内逐年分解规划工程规模和投资。
四、规划内容
根据变电站布点规划方案,2018-2030年洪雅城网共新建110kV变电站2座,占地面积9600平方米,新增变电容量200MVA。根据规划项目安排,2018-2025年洪雅城网共规划新建10kV线路95.7km,其中电缆线路13.4km,架空线路82.3km;新建柱上开关74台;新增配变容量32MVA,低压电缆24km。2030年10kV线路廊道需求67.45km。
公示时间:2020年9月16日—2020年10月16日,在此日期内,公众如有意见和建议,请致电028-37415569反映。
附件:2030年洪雅县中心城区10kV目标网架
国网四川省电力公司洪雅县供电分公司
2020年9月16日
